Zmiany były konieczne?

Rejowiec Fabryczny. Władze uspokajają i uzasadniają. Nowe instalacje OZE na etapie testów i odbiorów

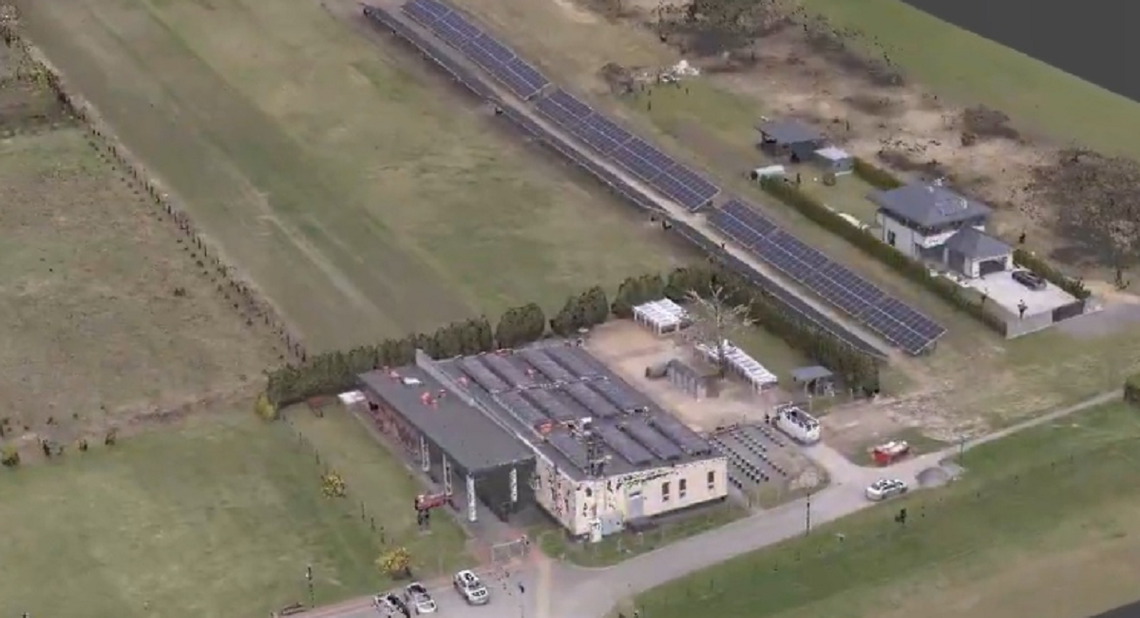

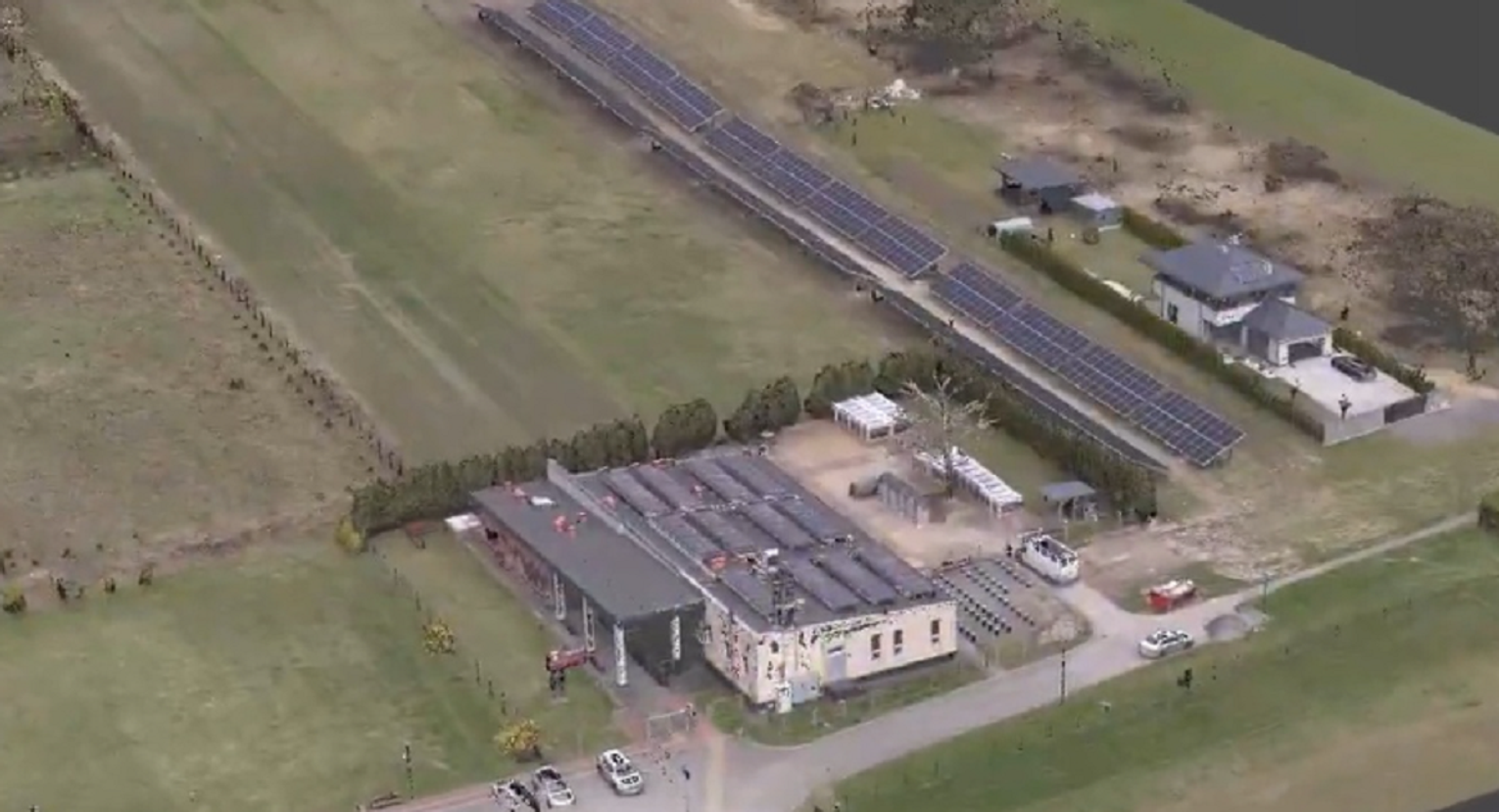

Trwają jeszcze prace związane z realizacją inwestycji obejmującej odnawialne źródła energii, instalacje fotowoltaiczne, magazyny energii oraz systemy zarządzania energią. Jak poinformował na oficjalnym portalu miasta burmistrz Gabriel Adamiec, część urządzeń została już uruchomiona i poddana próbom, a kolejne elementy inwestycji czekają na odbiory techniczne. Prace prowadzone są m.in. przy szkole podstawowej oraz w ciepłowni miejskiej. Według informacji przekazanych przez burmistrza instalacje znajdują się obecnie na różnych etapach uruchamiania i odbiorów. W treści komunikatu pojawiło się także szerokie uzasadnienie zmian, jakie wprowadzono do projektu ponad dwa lata temu.
Trwają jeszcze prace związane z realizacją inwestycji obejmującej odnawialne źródła energii, instalacje fotowoltaiczne, magazyny energii oraz systemy zarządzania energią. Jak poinformował na oficjalnym portalu miasta burmistrz Gabriel Adamiec, część urządzeń została już uruchomiona i poddana próbom.
Obecne władze miasta twierdzą, że dokonanie zmian w projekcie OZE było niezbędne, aby instalacja mogła poprawnie i efektywnie wspomagać miejską infrastrukturę energetyczną.

Źródło: miasto Rejowiec Fabryczny

Testy i przygotowanie do współpracy z siecią

Jak przekazał burmistrz Gabriel Adamiec, przeprowadzono już pierwsze próby i testy rozruchowe nowych urządzeń. Sprężarki są gotowe do pracy, natomiast przy obiekcie szkoły trwają przygotowania do odbiorów technicznych.

Zainstalowane falowniki oraz magazyny energii pozwalają na przeprowadzanie prób w trybie pracy wyspowej. Oznacza to możliwość testowania instalacji w konfiguracji, w której lokalny układ energetyczny może funkcjonować niezależnie od zewnętrznej sieci elektroenergetycznej.

Pełna współpraca instalacji z siecią będzie możliwa po wykonaniu odpowiednich przyłączy. Jak wskazuje miasto, ich wykonanie należy do zakresu prac operatora sieci, czyli PGE, a nie wykonawcy odpowiedzialnego za realizację części związanej z OZE.

Według przekazanych informacji prace inwestycyjne prowadzone są zgodnie z przyjętym harmonogramem. W procesie przygotowania i realizacji inwestycji, na poszczególnych jego etapach, samorząd korzystał również z pomocy certyfikowanego eksperta ds. odnawialnych źródeł energii.

Jak podkreśla miasto, jego zaangażowanie miało charakter doradczy i techniczny oraz było niezależne od formalnego nadzoru inwestorskiego. Zadaniem eksperta było wspieranie samorządu przy ocenie rozwiązań związanych z instalacjami OZE.

Pierwsza koncepcja opierała się na miejskim wodociągu

Przypomnijmy, że obecnie realizowany projekt różni się pod względem zastosowanych rozwiązań technologicznych od koncepcji przedstawionej w pierwszym postępowaniu przetargowym.

Pierwsze postępowanie ogłoszono wiosną 2024 roku pod nazwą „Modernizacja infrastruktury ciepła sieciowego na terenie miasteczka”. Założenia przewidywały wykorzystanie geotermalnych pomp ciepła, które miały korzystać z wody pobranej z miejskiej sieci wodociągowej.

W trakcie analiz dotyczących tej koncepcji wskazano m.in. na różnicę pomiędzy wymaganym przepływem wody a realnymi możliwościami infrastruktury. Dla projektowanego rozwiązania zakładano przepływ na poziomie 180 m³/h, podczas gdy możliwości zwiększenia wydajności miejskiego wodociągu określono na około 62 m³/h.

W dokumentacji i analizach wskazywano również na potrzebę uzupełnienia bilansu cieplnego oraz kwestii związanych z zabezpieczeniami instalacji. Pierwszy projekt przewidywał ponadto dwie instalacje fotowoltaiczne o łącznej mocy 200 kWp - 50 kWp przy szkole oraz 150 kWp przy ciepłowni.

Postępowanie, które ogłosiły jeszcze władze poprzedniej kadencji samorządu, zostało ostatecznie unieważnione przez ich następców, jak później wielokrotnie powtarzano, z przyczyn formalno-prawnych związanych z procedurą zamówienia publicznego.

Drugi przetarg przyniósł zmianę

Na początku 2025 roku miasto ogłosiło kolejne postępowanie, tym razem pod nazwą „Przebudowa instalacji elektroenergetycznych z dostawą urządzeń i budową instalacji cieplnych dla obiektów publicznych na terenie miasta Rejowiec Fabryczny”.

W nowym projekcie zrezygnowano z rozwiązania wykorzystującego wodę z miejskiej sieci. Zamiast tego przewidziano zastosowanie powietrznych pomp ciepła typu Split.

W dokumentacji drugiego postępowania nie przewidziano natomiast pomp typu monoblok ani gruntowych pomp ciepła. Zmianie uległ również zakres instalacji fotowoltaicznych. Drugi projekt zakłada budowę siedmiu instalacji fotowoltaicznych o mocy od 40 do 49,9 kWp każda. Łączna moc wszystkich instalacji ma wynosić około 350 kWp.

Każda z siedmiu instalacji została zaprojektowana z dedykowanym magazynem energii o pojemności co najmniej 50 kWh. Łączna pojemność magazynów przewidzianych w projekcie wynosi więc minimum 350 kWh. Oprócz podstawowych urządzeń energetycznych inwestycja obejmuje także infrastrukturę towarzyszącą. W obu objętych projektem obiektach przewidziano m.in. systemy monitoringu wizyjnego CCTV, zabezpieczenia antykradzieżowe oraz system EMS, który ma służyć do monitorowania i zarządzania produkcją oraz zużyciem energii.

W dokumentacji przewidziano również możliwość zarządzania energią w sposób uwzględniający jej sprzedaż w określonych godzinach.

Miasto zabezpieczyło ponad 7,5 mln zł

Na realizację inwestycji miasto zabezpieczyło 7 500 000 zł brutto. Projekt otrzymał dofinansowanie w ramach Rządowego Funduszu Polski Ład: Program Inwestycji Strategicznych, Edycja 8. W odpowiedzi na ogłoszone postępowanie wpłynęło 9 ofert elektronicznych.

Procedura wyboru wykonawcy trwała kilka miesięcy i obejmowała ponowną ocenę ofert. 8 kwietnia 2025 roku miasto dokonało pierwszego wyboru oferty. Za najkorzystniejszą uznano wówczas propozycję firmy Ekologika Sp. z o.o. z Rzeczycy, opiewającą na 6 565 248 zł brutto.

W dalszym toku postępowania oferta ta została jednak odrzucona po przeprowadzeniu weryfikacji dokumentów.

13 sierpnia 2025 roku dokonano ponownego wyboru oferty. Tym razem jako najkorzystniejszą wskazano propozycję firmy Prescom Mariusz Dębicki z Przemyśla. Formalne zakończenie procedury nastąpiło 17 września 2025 roku, kiedy miasto podpisało z wykonawcą umowę.

Wartość kontraktu określono na 6 015 000 zł netto, czyli 7 398 450 zł brutto. Ogłoszenie o udzieleniu zamówienia zostało opublikowane w Dzienniku Urzędowym Unii Europejskiej 22 września 2025 roku. Zgodnie z warunkami umowy wykonawca ma 13 miesięcy na realizację przewidzianego kontraktem zakresu prac.

Czytaj także:

Więcej o autorze / autorach:
Podziel się
Oceń

Napisz komentarz

Komentarze

Reklama
PRZECZYTAJ RÓWNIEŻ
Reklama
Reklama
Reklama
Reklama
Reklama
Reklama Rytm
Reklama
ReklamaKolejowy Serwis Mobilny
Reklama baner reklamowy
Reklama
Reklama
KOMENTARZE
Autor komentarza: franek Treść komentarza: Właśnie robimy tylko ty Jan nie dostrzegasz rzeczy oczywistych. Osiem lat rządzenia jedynej słusznej i jej propagandy zamuliło ci wszystkie zmysły. Data dodania komentarza: 24.09.2026, 09:00 Źródło komentarza: Więcej wojska, miejsca ukrycia i nowe procedury bezpieczeństwa. Co zmieni się na granicy w Dorohusku? Autor komentarza: Pani Jadzia Treść komentarza: Niemiec i ruski się cieszą jak widzą że Polacy walczą z swoimi firmami, a na zakupy do Lidla bo jak sobota to już wam reklamy powiedziały co zrobić. Data dodania komentarza: 23.09.2026, 17:18 Źródło komentarza: Stary Brus. Upór na koszt gminy? Autor komentarza: Dariusz Treść komentarza: Myślą że są ponad prawem, przez ostatnie lata aktywiści stali się praktycznie bezkarni w Polsce. Data dodania komentarza: 23.09.2026, 17:16 Źródło komentarza: Stary Brus. Upór na koszt gminy? Autor komentarza: Jan Treść komentarza: Jak pogłos niesie to nic się nie zmieni. Gadamy nie robimy Data dodania komentarza: 23.09.2026, 16:09 Źródło komentarza: Więcej wojska, miejsca ukrycia i nowe procedury bezpieczeństwa. Co zmieni się na granicy w Dorohusku? Autor komentarza: franek Treść komentarza: Bardzo dobry pomysł. Skoro Karolek to taki przyjaciel trampka to powinien takie rzeczy załatwić od ręki. Data dodania komentarza: 23.09.2026, 08:55 Źródło komentarza: Więcej wojska, miejsca ukrycia i nowe procedury bezpieczeństwa. Co zmieni się na granicy w Dorohusku?
Reklama
Reklama
Reklama
Reklama
